跳到正文
旗下品牌
施工工艺NO. 2021052600002

轻质抹灰石膏施工多少一平?

作者:绿舟砂浆来源:绿舟砂浆

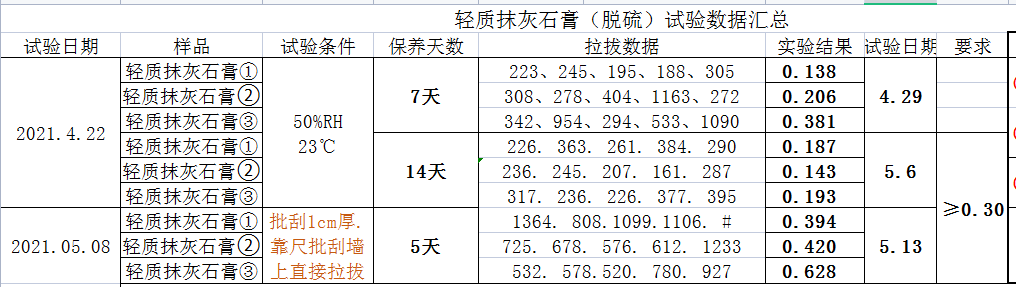

轻质抹灰石膏施工多少一平?
262021.05

一、施工条件

1、 结构工程全部完成,并验收合格。

2、 作业条件:现场温度5℃~35℃,现场必须干燥清洁。

3、楼层内各类主要管线宜安装完毕。电器接线盒埋设深度应与找平层厚度相适应。开槽的管线表面应采用绿舟轻质抹灰石膏修复平整,并应在其表面加铺一层网格布。

4、 管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的结构表面剔平,凹处提前刷干净。

5、 屋面防水层及楼地面面层已经施工完毕,穿过顶棚的各种管道已经安装就绪,顶棚与墙体间及管道安装后遗留空隙已经清理并填堵严实。

6、现场给出定位弹线用的水平线、基准线、定位十字线及房间净尺寸数据。

7、抹灰前应检查基体表面的平整,以决定其抹灰厚度。
